裝配式鋼筋桁架樓承板卸車和安裝須知

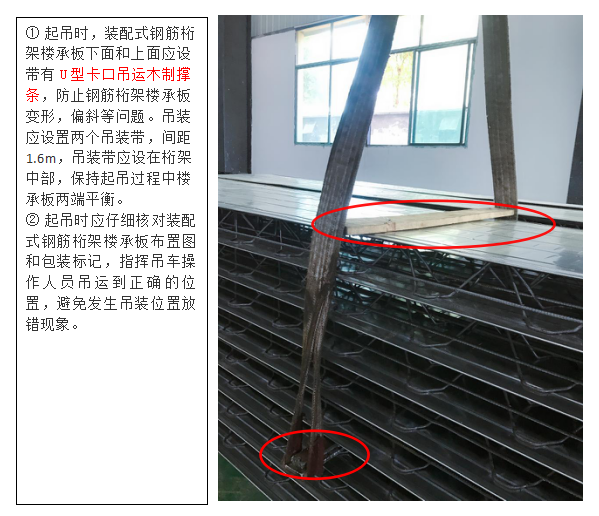

一、吊裝方法

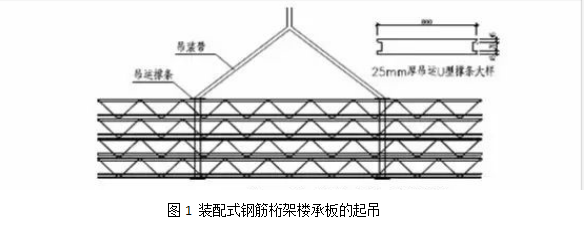

圖1 裝配式鋼筋桁架樓承板的起吊
二、安裝方法
①依照排板平面圖鋪設裝配式鋼筋桁架樓承板、綁扎鋼筋。
②平面形狀不規則處,按照排板布置圖鋪設,樓承板的定位應按圖紙仔細調整準確,并固定樓承板。

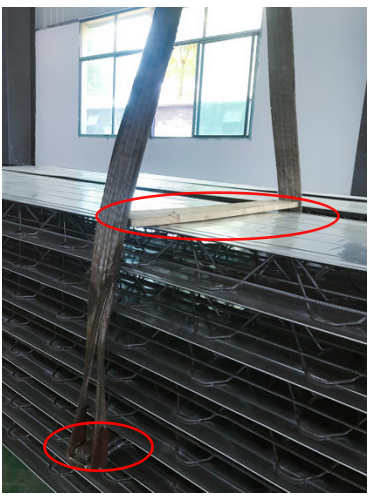

③裝配式樓承板的鋼筋桁架兩端和中間臨時支撐處,宜保證桁架腹桿下節點和支座鋼筋放置于混凝土梁模板方木或鋼梁翼緣之上。每塊樓承板鋪設、調整就位后,鋼結構中應立即將所有的腹桿下節點或支座鋼筋與鋼梁焊牢,如圖2所示。
④根據設計圖紙標記的位置,使得腹桿鋼筋下節點支承在支撐的方木或鋼管上。支撐立桿和水平桿的規格、間距應經過計算,支撐應滿足強度和穩定性要求。
⑤支座措施可采用幾字型鋼筋支座,工廠預制。幾字型支座與桁架下弦鋼筋點焊固定,與上弦鋼筋頂緊。支座腳部與鋼梁或支撐構件現場點焊。如圖3所示。
⑥當澆筑混凝土完成且強度達到1.2MPa后,可在本層混凝土表面測量放線,搭設上一層樓板的支撐立桿。立桿下端應墊方木或木板,避免損壞樓板混凝土。立面施工中,如有臨時支撐,應至少保留三層。
⑦裝配式樓承板在安裝過程中,應及時、準確的按照質量驗收要求對每項工程進行驗收和記錄,否則不容許進行下一項工作內容。

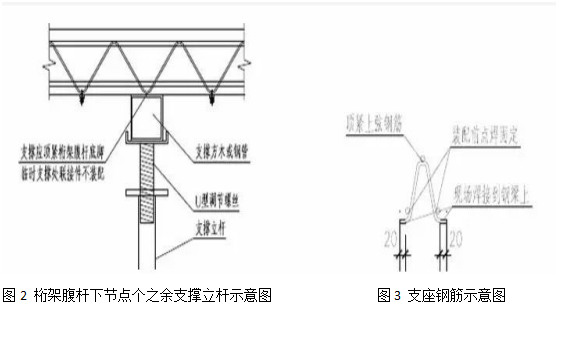

圖2 桁架腹桿下節點個之余支撐立桿示意圖 圖3 支座鋼筋示意圖
